      개요
      • ·램프 후공정으로 인한 공기지연 요인 사전 차단 (특히, 지상골조 하부에 RC조 램프 위치시)
      • ·경사로 거푸집 작업 생략으로 현장 작업인력 감소 및 위험성 차단
      • ·역타시 지하층 바닥활용 (임시주차용도, 자재야적) 및 지하 마감공사용 동선 조기확보 필요
      • ·센터파일과 브라켓(높이조절)을 이용해서 RC구조와 같은 골조춤과 벽체 SIZE 변동없이 Top-Down 구현
      특징

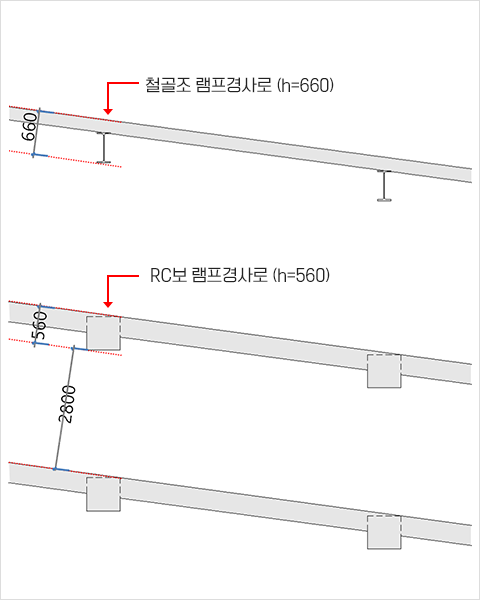

      기존 램프(RC, 철골)의 층고 변경없이 적용가능

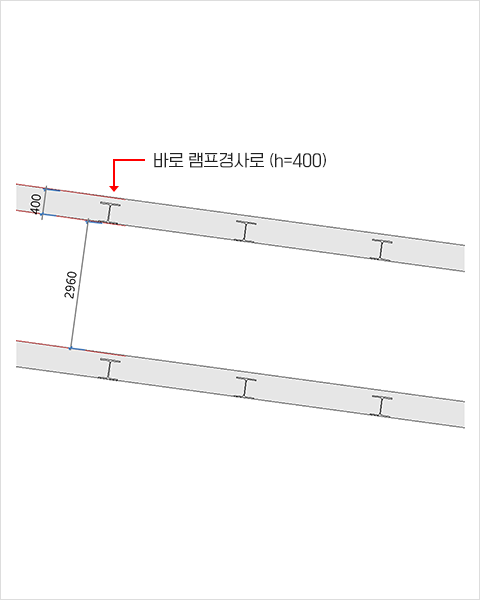

      경사보 및 레벨조정기 적용으로 직선 및 곡선램프도 자유롭게 구현가능

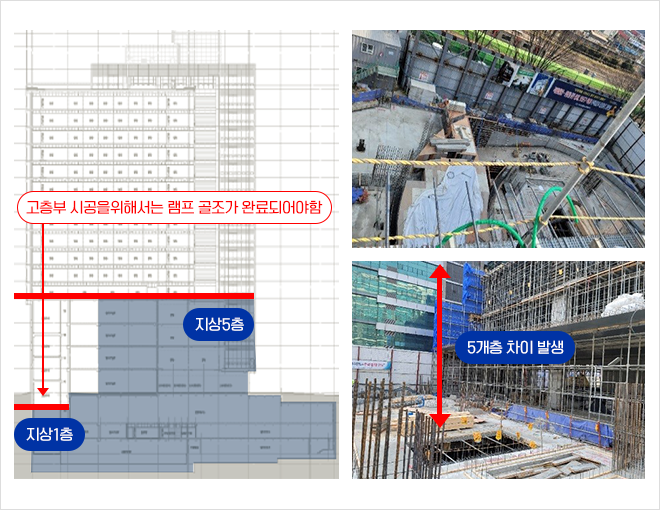

      램프 구간이 고층부에 위치 하는 경우 골조 공기 단축
      • · 일반적인 탑다운 시공시 램프부위 가설 스트러트로 역타 진행하여 기초 타설후 램프 골조 완료
        ▶ 공기 지연

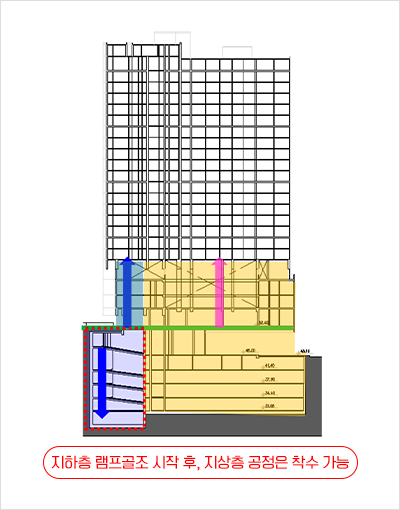

      • · 고층부와 연계된 램프를 역타 시공시 지상부 골조 착수 조기 가능.
        ▶ 공기 지연

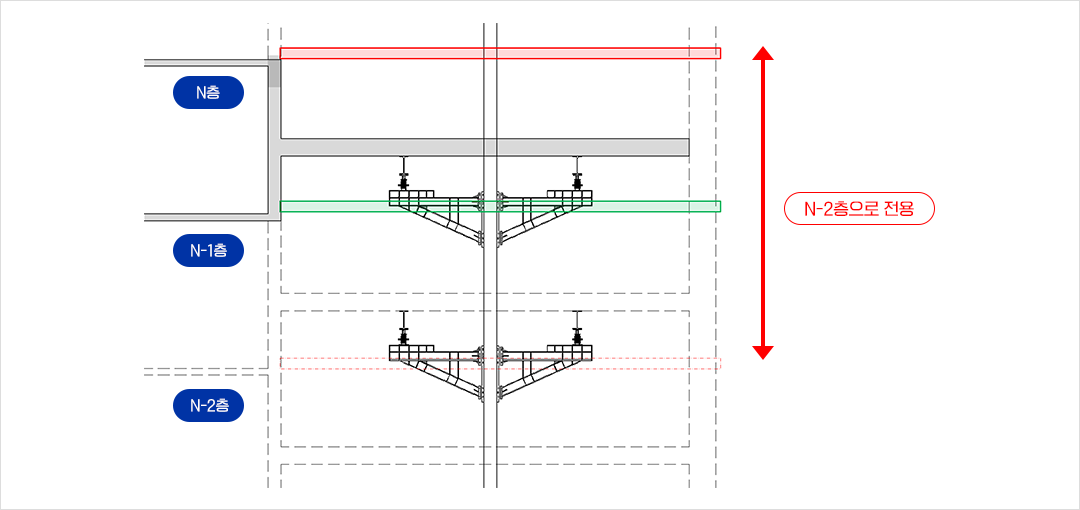

      램프용 가설기둥 최소화, 가설부재 재사용 및 전용으로 공사비 최소화
      • · 램프탑다운과 관련된 부재 재사용 ▶공사비 최소화
         (램프용 가설 센터파일, 브라켓, 레벨조절기, 경사보, 스트럿)

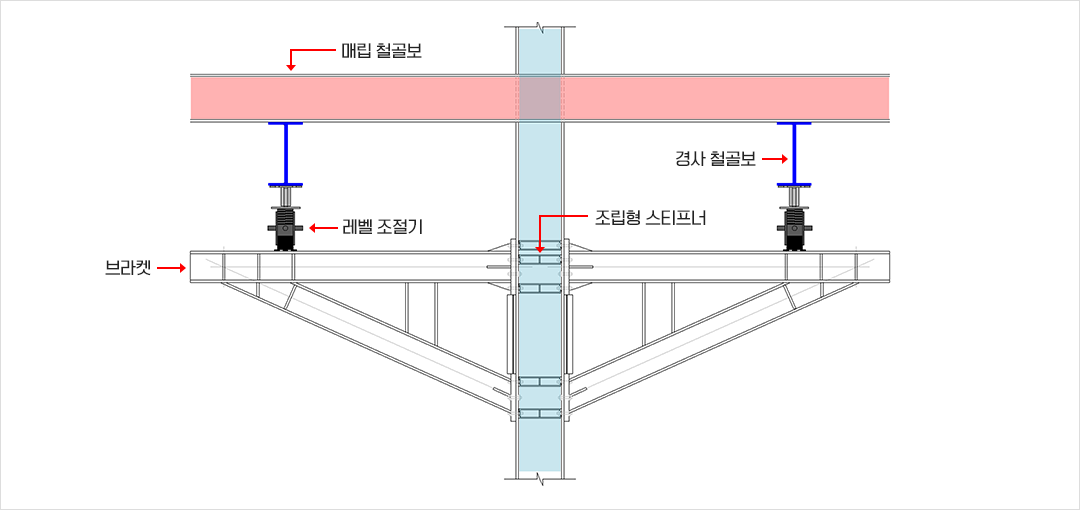

      램프 탑다운 가시설 구성
      시공 순서

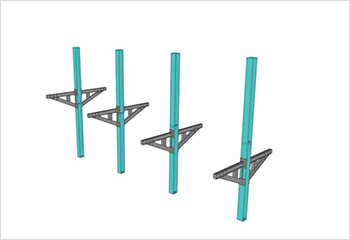

      • 1. 램프용 센터파일 시공
      • 2. 브라켓 설치

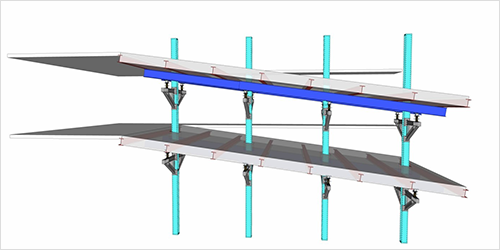

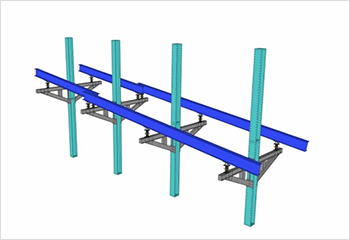

      • 3. 레벨조정기 및 경사보 설치
      • 4. 매립보 설치

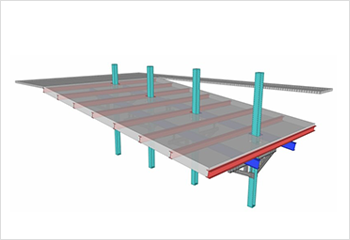

      • 5. 데크 판개 및 철근배근
      • 6. 콘크리트 타설
      시공사례

      • 경사로 구간
      • 경사로 측면-곡선부(내벽미타설)
      • 경사로 측면-직선부(내벽미타설)
      • 전경
